5月9日,華能集團2026年光伏組件框架采購中標候選人名單正式公示。隆基綠能以第一中標候選人入圍兩個標段,入圍規模5.3GW:標段一(中效組件,轉換效率23.1%~23.8%)容量1.8GW,標段三(高效組件,轉換效率23.8%以上)容量3.5GW。
2026年隆基綠能集采入圍情況
這一單并非孤例。將視野拉長至今年以來的央國企集采版圖,隆基優勢顯著:在已公布結果的59GW集采規模中,隆基入圍50.3GW,整體占比85.3%;其中高效組件、HJT及BC標段總規模25.5GW,隆基入圍22.5GW,入圍率高達88.2%。華能的5.3GW,不過是這一全年趨勢的集中投射。
集采風向突變:從低價搶單到高值卡位
對比2025年與2026年的集采結構,行業邏輯的轉變清晰可見。
2025年,央國企集采雖設置BC或HJT領先技術標段試水,但總體仍以常規N型產品為主體,集中式項目中TopCon組件定標占比88.96%、HJT與BC組件合計占比11.04%,各月均價范圍穩定在0.689~0.751元/W(數據來源:光伏頭條)。但值得關注的是,2025年7月29日,華電集團首次集采標段中設置23.8%的效率標段,當時招標規模雖僅為2GW,但確為2026年的集采風向轉變埋下伏筆。
進入2026年,情況發生質變:華能直接取消低效組件標段,高效組件占比從約42%飆升至近60%,轉換效率23.8%成為硬性門檻;京能集團、中國石油、中廣核、大唐集團等央企紛紛跟進。截止目前,高效組件、BC、HJT集采標段已累計38.9GW,占比49.6%,近乎半壁江山。

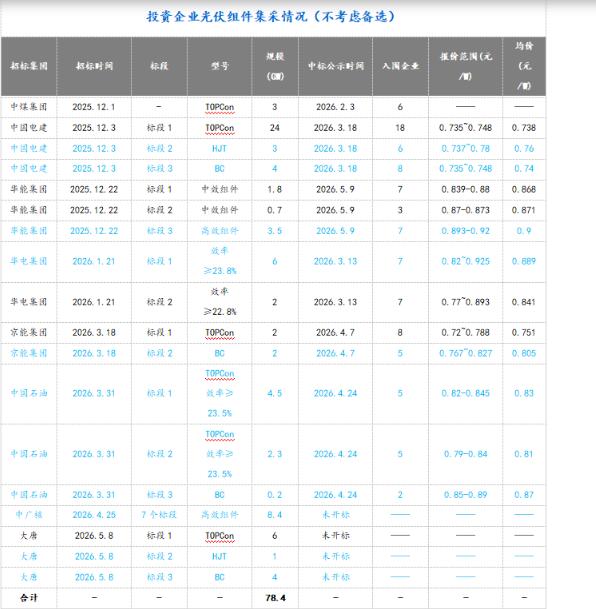

2026年央國企集采情況 藍色字體為BC、HJT或高效組件
早在2024年SNEC期間,隆基綠能董事長鐘寶申曾預言,2027年、2028年行業將迎來BC時代,更與業界打賭2029年BC將占據光伏行業半壁江山。彼時這一判斷被外界視為樂觀預期,甚至不乏質疑之聲。然而今天看來,當時的時間表不僅未顯激進,反而略顯保守。
集采規則從“唯價格論”轉向“效率-價格綜合評估”,標志著光伏組件采購邏輯經歷底層重構——從低價搶單模式,向高價值電站資產模式切換。高效組件帶來的單位面積更高發電量與更低衰減率,正從“技術亮點”轉化為“資產價值”的核心變量。
強者恒強 隆基綠能的“快與慢”
今年已公布入圍結果的央國企集采中,隆基綠能以50.3GW的入圍規模位列榜首,通威、正泰、協鑫、天合分別位列第二至第五。這一排序傳遞出的信號十分明確:技術效率、交付能力與品牌信用構成的綜合能力,正在經受市場烽火的淬煉。
在這一轉變中,隆基的先發優勢尤為明顯。據2026年Q1季度報,隆基組件出貨量12.62GW,其中BC組件銷量8.34GW,占比66.09%,2026年全年預計BC組件出貨超50GW。這一出貨結構表明,BC產品已從早期的技術選項升格為出貨主力,市場接受度正從預期走向規�;炞C。從技術參數看,隆基BC組件量產效率已達到24.8%,遠遠高于當前23.5%或23.8%的高效標段門檻。當央國企集采將轉換效率作為核心篩選標準時,隆基憑借BC技術的率先布局與絕對的產品領先,實際上提前卡位了高價值電站資產的核心供應鏈環節。85.3%的整體入圍率與88.2%的高效標段入圍率,正是這種戰略卡位的市場反饋。
這種卡位,源于隆基在“快與慢”之間的戰略取舍。

達拉特旗50萬千瓦防沙治沙光伏一體化項目
BC技術的“慢”。早在2023年,隆基綠能選擇All in BC。彼時,當行業沉迷于TOPCon產能的短期擴張時,隆基綠能選擇了一條更難走的路——BC。這條路線在初期意味著更高的研發投入、更復雜的工藝路徑、更長的產業化周期。歷經三年,隆基完成了從實驗室到GW級出貨的閉環。如今,當高效組件成為集采硬性門檻,隆基24.8%的量產效率不是臨時沖刺的結果,而是多年技術沉淀的自然溢出。

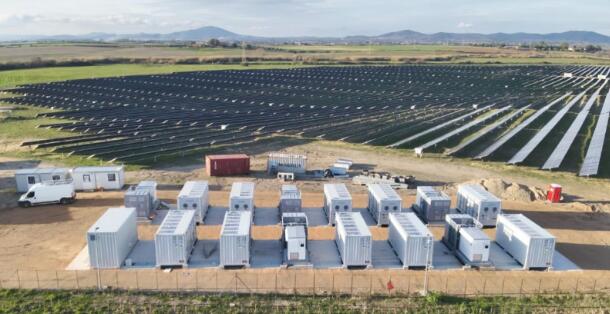

隆基在意大利成功完成首個歐洲儲能一體化項目的并網投運
儲能業務的“快”。在儲能業務上,隆基的落子節奏同樣引人注目。但這種“快”,絕非補課式的倉促追趕,而是蓄力后的精準出擊。自4月1日“全棧隆基 LONGi ONE”光儲融合戰略發布會以來,隆基迅速完成國內1GWh戰略合作簽約、與華為數字能源達成戰略協議;海外側,意大利首個儲能一體化項目并網、西班牙馬德里光儲技術服務中心投運、芬蘭奧蘭群島項目并網、亞特蘭大5GWh儲能產能推進。這一系列密集落子,看似節奏迅猛,實則是戰略準備充分后的水到渠成。
其底層邏輯清晰可見:隆基并非在儲能賽道上從零起跑,而是以光伏龍頭的系統級能力為底座,在市場化電價改革、電站資產價值重估的關鍵節點切入,通過“全棧自研”的“交鑰匙”服務,將儲能業務從單一的硬件銷售升級為涵蓋系統設計、集成、交付與運維的系統級解決方案。這種“快”,是戰略窗口期的果斷卡位,是“一責到底”供應商角色的快速兌現。
快與慢的辯證,最終統一于隆基的光儲融合戰略框架。BC技術的“慢”積累,為高效組件時代提供了產品底座;儲能業務的“快”落地,則為電站資產增值提供了系統能力。兩者相輔相成,構成了隆基在行業轉型周期中的核心競爭壁壘。
當行業競爭邏輯從低價內卷逐步讓位于技術效率與系統能力,隆基光儲融合戰略的優勢正在訂單數據、出貨結構與全球落地方案中逐步顯現。待到烽火識真玉,時間終將成為戰略定力最好的復利。
